详解石材栏杆安装工艺流程

来源:广顺石雕工艺 时间:2017-9-20 10:51:06

    一、石栏杆构件加工

    选择无裂缝、隐残的青石半成品,可用铁锤仔细敲打,如有噹噹作响之声,即为无裂缝隐残之石栏杆构件,如有叭啦之声,则表明青石栏杆构件有隐残。避免加工雕刻过程中断裂,费工费时。石纹的走向应符合构件的受力要求,地栿石应为水平走向,柱子、角柱等应为垂直走向。

    二、石栏杆地铺石的铺设

    石地铺石铺设前,先将基础垫层上的泥土、杂物等清除干净。拉通线确定中心线及边线,并弹出墨线,然后按线稳好地栿。地栿石铺设时应先座浆,即先在基槽底摊铺水泥砂浆,按线用撬棍将地栿石点撬找平、找正、垫稳,保证内外水平一致,然后用大麻刀灰勾缝。最后将石面冲刷打点干净。

    三、石栏杆下扶手铺设

    在石栏杆地袱表面拉通线确定中心线及边线,并弹出墨线。清除地袱、扶手表面杂质,在地袱表面铺薄层净水泥浆,安装石栏杆下扶手。

    四、石栏板安装

    石拦板安装前应将表面清扫干净。将石拦板下垫块按设计位置安装在下扶手上,当垫块与扶手间缝隙较大时,应采用云石胶灌缝。 石拦板安装前应在立柱和下扶手上弹出构件中心线及两侧边线,校核标高。拦板位置线放完后,按预先画好的拦板图进行安装。

    坐浆:石拦板安装前将柱子榫槽清理干净,刷一层水灰比为0.5的素水泥浆,随即安装,以保证拦板与立柱之间不留缝隙。石拦板搬运时必须使每条绳子同时受力,并仔细校核石料的受力位置后慢慢就位,将挑出部位放于临时支撑上。 将石拦板轻抬对准立柱榫槽就位。石拦板安装就位后仔细与控制线进行校核,若有位移,应点撬归位,将构件调整至正确位置。

    五、石栏杆上扶手安装

    将石拦板上垫块按设计位置安装在拦板上,当垫块与拦板、扶手间缝隙较大时,应采用云石胶灌缝。 将石栏杆上扶手轻抬对准立柱榫槽就位。

    六、石栏杆立柱安装

    拉线安装,在柱座面上弹出柱身边线,在柱座侧面弹出柱身中心线,安装时柱顶石上的十字线应与柱中线重合。

    石栏杆立柱安装时,应将立柱榫头和地栿石的榫槽、榫窝清理干净,先在榫窝上抹一层水灰比为0.5素水泥浆,厚约10mm,且在立柱榫槽内塞填水泥浆,再将立柱对准中心线砌上,如有竖向偏斜,可用铁片在灰缝边缘内垫平。安装石栏杆立柱时,应随时用垂球检查整个柱身的垂直度,如有偏斜应利用节点活动间隙调整,不得用重力敲击方法纠正。立柱顶端采用尼龙绳紧固。

    七、勾缝

    如石料间的缝隙较大,可在接缝处勾抹云石胶,云石胶的颜色应根据石材的颜色进行调整,采用白水泥进行颜色可达到最佳效果;如缝很细,应勾抹油灰或石膏;若设计有说明则按设计说明勾缝。灰缝应与石构件勾平,不得勾成凹缝。灰缝应直顺、严实、光洁。

    八、打磨

    青石栏杆安装好后,应对立柱、扶手等各部位进行缺棱掉角的情况检查,采用云石胶加少许普通硅酸盐水泥(调色,使打磨后与原青石色泽一致)对缺棱掉角的缺陷进行修补,干硬进行打磨,保证石栏杆整体美观。其它细部处理 伸缩缝施工:按设计要求的间距将拦板及地栿石断开,伸缩缝两端均应设立柱,缝宽按设计要求留设(如设计无要求,按50米留设一道伸缩缝,缝宽75px)。 楼梯段、转角及弧型部位由于异型构件较多,所以更应严格按图纸要求放样下料,并在石构件的背侧上编号标记,以确保安装时对号入座。

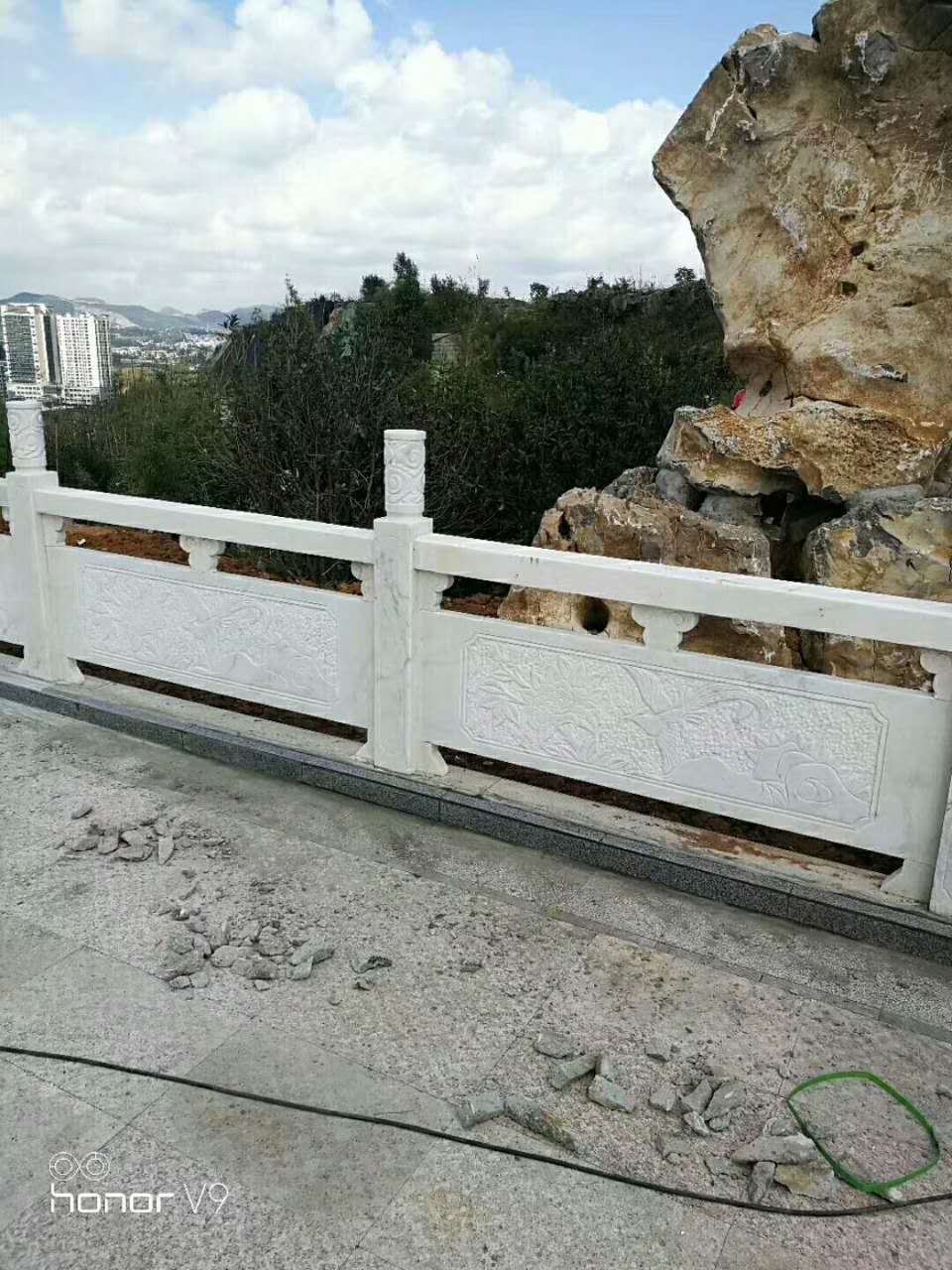

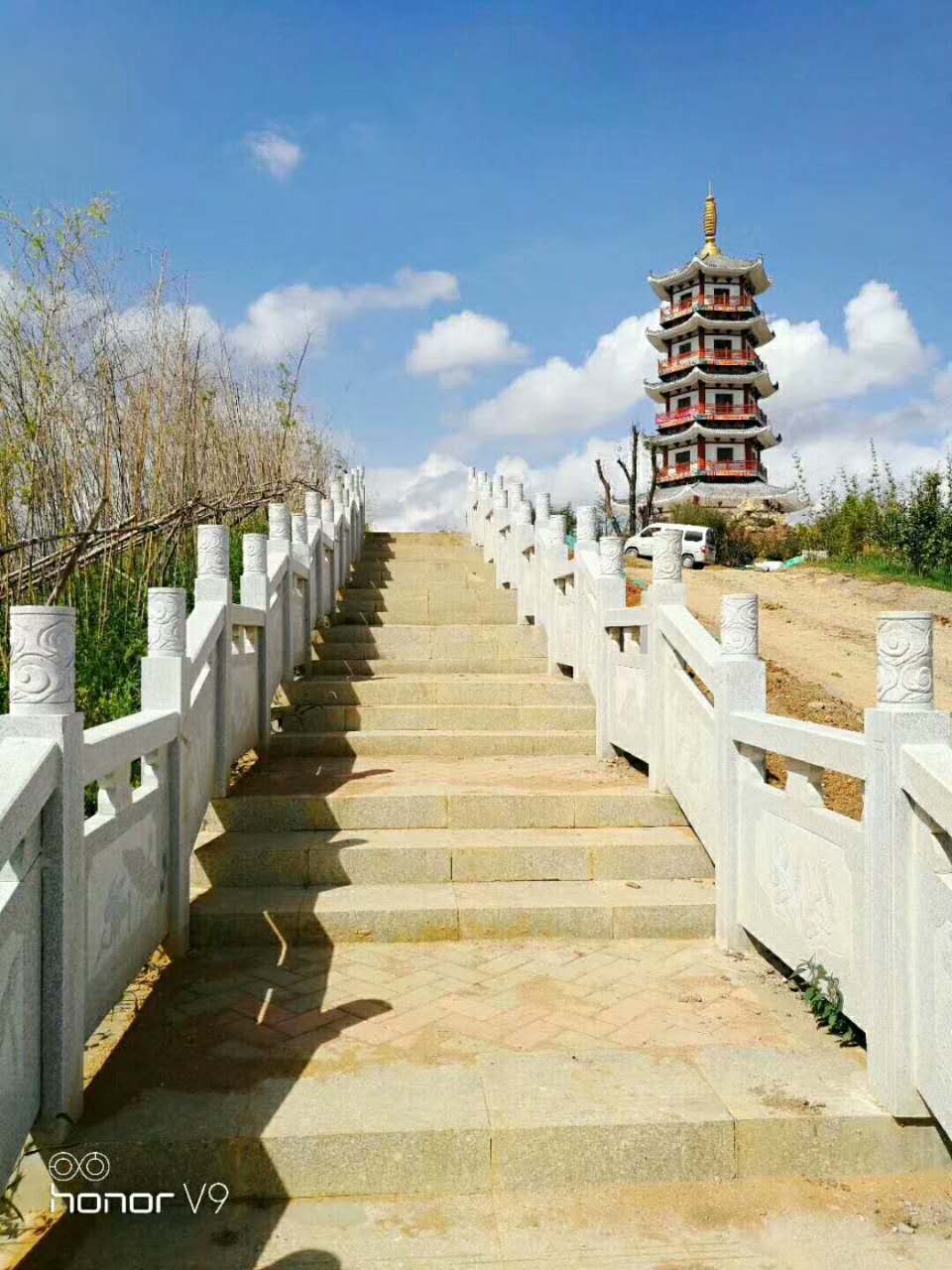

(贵州贵阳修文白虎山公园栏杆安装效果图)
